引言:隨著我國城市化進程的推進,基礎設施建設從國家財政主導逐漸轉變?yōu)橛傻胤秸鳛橥顿Y主體,地方政府融資平臺(也叫“城投公司”)應運而生,2008年經濟危機之后一度成為基礎設施投融資的主要力量。但在近幾年的發展中,地方政府融資平臺逐漸暴露出預算“軟”約束、增大地方政府債務風險等問題。2014年10月,國務院發布《國務院關于加強地方政府性債務管理的意見》(國發43號文,以下簡稱“43號文”)開始嚴控地方政府債務,并明確地方政府新增基礎設施建設舉債只能通過發行債券或采用政府和社會資本合作(Public Private Partnership,以下簡稱“PPP”)模式,使得大量地方政府投融資平臺被迫面臨轉型。
與此同時,自2014年始,中國基礎設施和公共服務領域開啟了PPP熱潮,截止2018年6月末,財政部PPP綜合信息平臺管理庫項目數量達7749個,總投資額達到11.5萬億,其中落地項目3668個,投資額達6萬億[1],落地率47.3%。由于PPP模式和地方政府融資平臺都主要針對基礎設施和公共服務領域,轉型中的地方政府融資平臺和PPP模式在同一領域中如何協調引起各界關注。
本文通過梳理對比兩種模式在融資特點、適用領域、風險管理等方面的差異,為今后地方政府融資平臺和PPP模式的發展方向提供參考。
一、地方政府融資平臺模式
(一)發展歷史
20世紀80年代之前,作為城市固定資產的一部分,基礎設施的建設由財政主導,通過公共財政預算由財政直接投資。改革開放之后,基礎設施建設在財政撥款之外開始采用國債、銀行貸款的方式進行融資,同時,地方政府開始作為投資主體,由財政稅收與行政收費兩種來源并行投資基礎設施建設。自20世紀90年代開始的地方政府投融資體制改革決定性的推動了城投公司和地方融資平臺的誕生[2]。
2008年金融危機爆發,我國為穩定經濟提出了4萬億計劃,并大規模投資于基礎設施和公共服務領域。其資金來源除了中央政府直接的1.18萬億投資外,主要由地方政府投資、企業投資、銀行貸款等方式籌集,考慮到政府投融資的限制,大量的基礎設施建設資金通過地方政府融資平臺進行籌集,城投公司的數量和投資規模也因此大幅增加。
地方政府融資平臺大規模迅速發展的同時,也暴露出發展不規范的后果,一些地方政府為追求政績,通過平臺公司大量舉債,進一步加重了地方政府的債務負擔。43號文在強調嚴控和化解地方政府債務風險的同時也明確指出“剝離融資平臺公司政府融資職能,平臺公司不得新增政府債務”,并以PPP和地方政府債券模式來代替地方政府融資平臺進行融資,這一舉動將地方融資平臺置于退出或轉型的局面。隨后幾年,我國相關部門針對地方政府融資平臺的改革推出了更具體的政策建議,如表1所示。

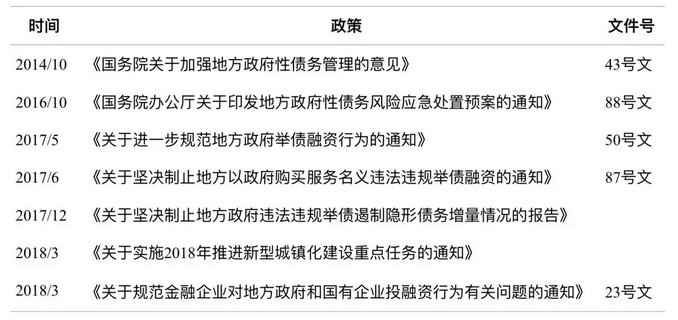

表 1 地方融資平臺相關政策總結

一系列政策打破了地方政府債務兜底的可能性,通過對地方政府融資平臺的整頓,化解地方政府隱性債務,同時也肯定了地方政府融資平臺的存在及其在基建領域發揮的作用,強調地方政府融資平臺應穩步推進市場化轉型。
2018年7月23日,李克強總理在國務院常務會議中再次提出要引導金融機構保障地方政府融資平臺合理融資需求,逐步放松對融資平臺企業的限制,政策趨勢變化如圖1所示。

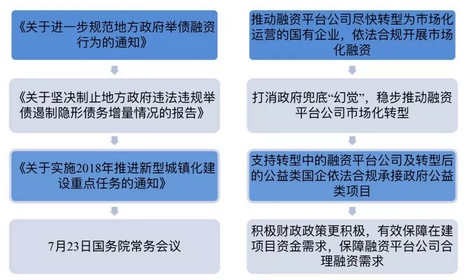

圖1 地方融資平臺相關政策趨勢變化
(二)平臺模式分類
受地方經濟、財政實力和地方融資平臺自身管理實力等因素的影響,經過幾年的積累,不同地區的地方融資平臺在類別和企業運營狀況方面存在很大差異,不能一概而論。地方政府融資平臺可分為綜合性融資平臺和單一性融資平臺[3],進一步細分,可將地方融資平臺分為以下四類:
1、綜合型融資平臺:這類平臺公司多在我國發達地區,如上海城投、武漢城投等,其自身經驗豐富、管理實力強、企業運營良好、融資成本相對更低,且較早與政府脫鉤轉型,是當地基礎設施建設的主要力量。
2、專業型融資平臺:這類平臺公司是某一類或特定幾類基建設施中的建設運營的主體,如重慶水務等。
3、園區型融資平臺:主要承擔經濟開發區、高新區、出口加工區、保稅區及自貿區等特定發展區域的基礎設施融資、建設與運營,招商引資以及政府授權的公共服務職能。
4、空殼型融資平臺:這類平臺多依靠地方政府而替代政府舉債融資,但自身規模小、能力弱,容易造成政府債務的增加。
盡管大量空殼性融資平臺的存在使得政府面臨更大的債務風險,但不能因此否定前三類規范運行的融資平臺的重要作用,地方融資平臺的改革應針對不同類別的企業制定不同的改革方式。
(三)債務規模

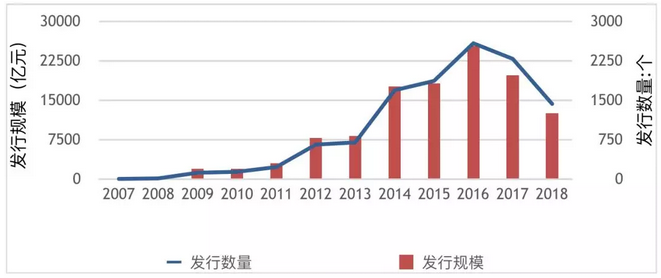

對于融資平臺的信貸總量,非標業務難于統計,這里選取城投債進行分析。城投債發行始于2007年,隨著基礎設施建設需求的增長,其發行數量和發行規模呈現逐年遞增的態勢,直至近兩年由于各項政策對政府債務的控制和地方融資平臺的規范化和市場化轉型而呈現出下降趨勢(如圖 2)。

圖 2 城投債發行數量和規模

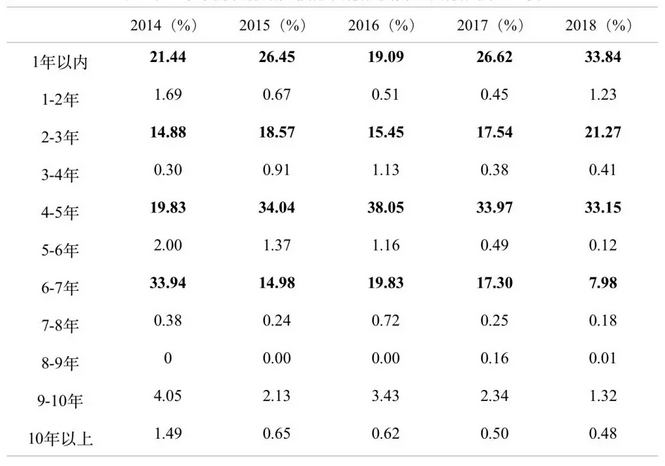

對比近5年內發行的城投債的發債期限(如表 2),在已發行城投債中1年以內、4~5年和6~7年的城投債發行量較大,城投債發行量從2014年開始大幅增加,相應的從2016年以后隨著較長期限債券的到期,城投企業償債壓力加大。
表 2 近5年不同發行期限債券發行規模占總發行規模的比例
截至2018年6月,城投債的總償還量和總發行量已經基本持平(如圖 3),此外每年的凈融資額也在近兩年呈現出大幅下降的趨勢,2018年8月初的凈融資額已跌至負值(如圖4),意味著發債企業再融資難度增加,地方平臺將面臨融資和償債的多重壓力,企業資金鏈斷裂的風險增加。

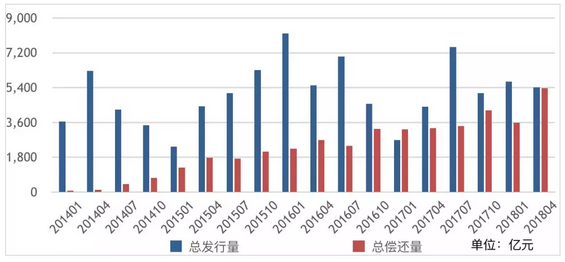

圖3 近5年城投債發行總量和總償還量對比

圖4 城投債凈融資額
因此,為保證基礎設施項目建設的持續性、避免在建工程爛尾,必須要保證融資平臺公司的資金需求,這不僅是為了確保當前地方融資平臺資金鏈延續,同時在下文的分析中通過數據對比也會發現,對于當前中國巨大的基礎設施和公共服務領域的投融資市場,地方融資平臺仍然是一個重要的補充。
二、PPP模式
(一)發展現狀
PPP模式為創新基礎設施建設融資、控制地方政府債務風險提供了新思路,但PPP模式并非適合我國所有地區和基礎設施建設的各個領域。PPP模式涉及參與方較多,項目審批流程較長;融資方面,在去除政府信用背書的條件下,項目融資對于央企、國企等大型社會資本方而言,會有較強的信用優勢,但對于民企而言,融資難度較大,即便是實現融資,融資成本較高,融資談判周期也較長。2017年國家財政部、發展改革委出臺了一系列規范PPP發展的政策,其中資本金“穿透底層”的要求,使得市場上PPP融資一度遭到冷遇。這一方面與資本金不到位債權融資無法繼續有關,另一方面也與中國金融體系傳統的授信模式有關,長期依賴政府信用或是央企、國企信用背書,對于項目融資缺乏經驗積累。同時,當前一輪PPP熱潮中,市場中多數金融機構對于PPP還缺乏系統性的認識,對于PPP的本質以及未來發展趨勢把握不準。
在推進PPP投融資領域,近年來財政部、發展改革委等部委相繼出臺了一些政擴大PPP投融資渠道。2016年12月21日,發改委與證監會聯合發布《關于推進傳統基礎設施領域政府和社會資本合作(PPP)項目資產證券化相關工作的通知》(發改投資〔2016〕2698號),推動出了PPP的資產證券化,在市場產生一定的熱度。2017年4月,第一批PPP資產證券化上報了21個項目,最終有4個項目報批,基礎資產涉及污水收費權、公路收費權等。隨后,2017年6月,財政部、中國人民銀行和中國證監會聯合發布了《關于規范開展政府和社會資本合作項目資產證券化有關事宜的通知》(財金〔2017〕55號),拓寬了PPP項目資產證券化發起人及基礎資產范圍,項目公司的收益權和債權,項目公司股東的股權,其他相關主體對PPP項目公司的債權和收益權等三類資產均可作為資產證券化的基礎資產,并對PPP資產證券化的規范性和操作性進行了進一步規定。
2017年5月,國家發展改革委辦公廳關于印發《政府和社會資本合作(PPP)項目專項債券發行指引》的通知(發改辦財金〔2017〕730號),推出了PPP專項債,由PPP項目公司或社會資本方發行,現階段支持重點為:能源、交通運輸、水利、環境保護、農業、林業、科技、保障性安居工程、醫療、衛生、養老、教育、文化等傳統基礎設施和公共服務領域的項目。
從市場統計數據來看,PPPABS方面截至目前總共發行16單,總金額110億元左右,對于整個PPP投資市場而言占比甚微。但即便是資產證券化本身,作為一種融資工具在經歷了2008年金融危機之后在我國仍處于起步階段,截止2017年年末,整個資產證券化市場共發行產品629單,發行規模共計14082億元,相比于銀行信貸和債券規模,資產證券化市場占比較小,而PPP資產證券化在經歷了一段時間熱度之后伴隨著PPP監管的高壓后又有一定的觀望態勢。PPP專項債方面,推出至今于2018年7月18日由廣州珠江實業首發,金額10.2億元,發行成功的案例較少。結合整個資本市場來看,不論是PPP專項債還是PPP資產證券化,發展之路還漫長。
(二)PPP規模
雖然從2014年開始,43號文的影響使得地方融資平臺開始面臨轉型,但是PPP從政策治理到項目規范都處在不斷探索中,就中國巨大的基礎設施和公共服務領域而言,單靠PPP或者地方政府債券不能完全滿足我國現行的基礎設施建設在總量上的需求。
從近四年PPP的落地情況來看(圖5),入庫PPP項目進入執行階段的項目再不斷增加,但并不意味著項目已經成功實現融資,絕大多數項目還處于前期,真正實現項目落地、融資成功的占比并不高。從市場各參與方角度看,PPP模式得到市場各方參與者的認可不是一蹴而就的事情,是需要政策治理、項目規范、金融體制等各方面因素的全套配合。在此情況下,地方政府融資平臺和PPP模式能夠形成互補,發揮兩種模式各個的優勢、彌補其短板。

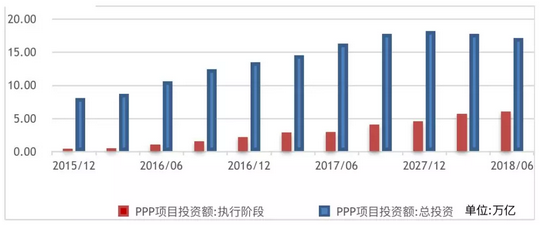

圖5 近四年PPP入庫項目總投資以及進入執行階段投資額對比
對比近10年我國每年的基礎設施投資數據可以看出(如圖 6),盡管2014年后PPP項目的成交規模和地方政府專項債券發行量有所增長,且在7月23日國務院常務會議上提出加快今年1.35萬億地方政府專項債券的發行和使用進度,但僅依靠PPP模式和發行政府專項債在短期內并不能完全滿足我國現行的基礎設施建設在總量上的需求。

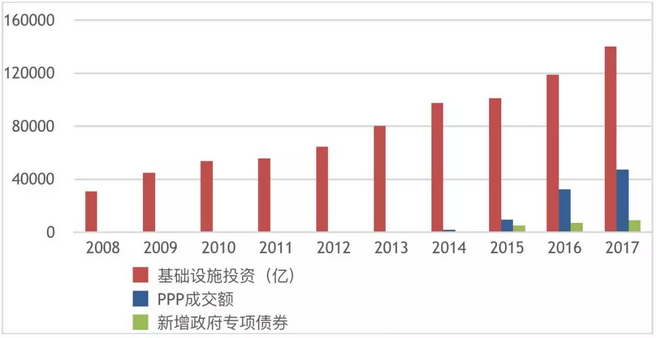

圖6 基礎設施投資與PPP和政府專項債規模對比
三、兩種模式對比分析
(一)模式對比
地方政府融資平臺多是由政府設立,在進行項目融資時多以地方政府信用背書,以土地資產價值作為抵押,平臺本身承擔融資職能為地方政府和項目進行融資[4]。城投公司負責項目的建設,基礎設施的運營由相關公共部門管理或再確定其他項目運營單位。自2014年地方融資平臺開始陸續與地方政府脫鉤轉型后,融資模式也發生了變化。多數城投平臺在以間接融資為主要融資方式的同時也意識到直接融資的低成本和高效率的特點,逐漸加大直接融資的比例,采用城投債、專項債券和綠色金融債等方式拓寬融資渠道。
相比之下,在各地掀起PPP熱潮中,為防止各地盲目違規推進PPP項目,近兩年來相關部門發布一系列政策規范PPP項目各個主要參與主體,PPP融資面臨較大壓力。在2018年4月出臺的《關于規范金融機構資產管理業務的指導意見》要求資本金不可期限錯配、融資結構嵌套不可超過兩層,通過銀行理財等短期產品或多層嵌套進行資本金融資不再可行。
國資委192號文明確規定國企央企不得認購劣后級LP,名股實債模式被禁止;財金23號文提出穿透原則,并要求金融機構一起承擔責任,金融機構在進行投資時更加慎重。
PPP融資遇冷的背景下,資本金方面可通過養老基金、PPP產業基金等期限較長的產品以匹配項目的運營期限[5];債務融資方面,傳統債權融資之外,ABS、ABN或發行項目收益?zhèn)峁┝诵碌娜谫Y方式。PPP模式的重要意義之一是激發民間資本參與社會公共服務的積極性,我國目前民營資本在PPP中的參與度并不高,吸引民營企業參與、進一步實現“民進國退”是PPP項目融資的必然要求。
(二)主要風險對比
采用融資平臺融資建設項目面臨最大的風險之一是政策風險,政策變動將直接影響到項目的合法合規性、融資方式和渠道等最基本的要素[6]。對于地方投融資平臺,由于其企業性質的特殊性、融資行為的預算軟約束以及投資只能和財政政策同步等特點,面臨的最大的不確定性來自政策變動。
對PPP項目而言,我國PPP模式仍處在摸索階段,項目建設運營不同階段發布的相關政策會對項目推進造成一定影響。由于PPP項目相比傳統的基建建設項目參與方構成更復雜,雙方的信息不對稱或風險分擔不合理可能造成更大的管理成本支出[7],容易存在地方政府和社會資本方由于目標不一致而造成的委托代理問題。
(三)適用領域對比

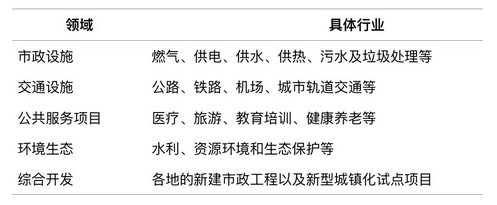

政府融資平臺和PPP模式最初都是為基礎設施和公共服務建設而誕生。自2014年我國開始鼓勵采取PPP模式之初,就對PPP模式的適用領域做出了明確的規定?!秶野l(fā)展改革委關于開展政府和社會資本合作的指導意見》(國發[2014]60號文)中明確了PPP模式應主要應用于政府負有提供責任又適宜市場化運作的基礎設施和公共服務項目,具體見表3。此外,PPP模式要求社會資本方需在項目建成后規定的運營期內負責項目的運營,因此適用于PPP的項目必須有運營階段,在對地方政府越來越嚴格的債務監管下,地方政府不能為PPP項目承擔融資和擔保職能,對社會資本方“投-建-營”一體化的要求越來越高。
表3 PPP適用領域總結

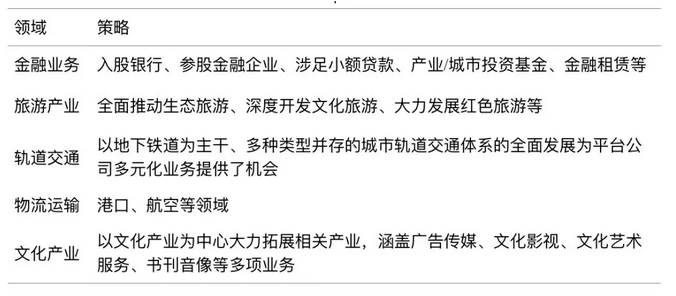

過去的平臺公司由于長期為政府承擔公益性基礎設施項目的建設而承擔了大量政府債務,形成了對政府的強依賴性,要將其完全市場化,政府應該首先轉換職能,承擔起純融資平臺和純公益性項目建設平臺的職責。隨著地方平臺與政府脫鉤并逐漸成為市場化的國企,地方融資平臺的經營領域逐漸跳出基礎設施和公共服務的限制,其投資領域進一步被拓寬,業務選擇上由簡單的政府項目代建逐步轉向具有現金流創造能力的公共事業,而后進一步涉及完全私人的投資領域,如地產、金融、文化傳媒等,如表4所示。
表 4 平臺公司轉型方向和領域
兩種建設模式都可用于傳統的基礎設施建設領域且一定程度上具有替代性,需要根據政策要求、項目類型、項目所在地財政能力、經濟發展情況等進行選擇。PPP模式下能夠充分發揮社會資本方的管理優勢、緩解地方政府的財政和債務壓力,在我國西北、西南等經濟欠發達地區有更廣泛的應用。但這并不意味著PPP模式絕對優于傳統的地方政府平臺建設模式,簽訂PPP合同時考慮不到位或社會資本方的運營能力弱等因素都可能導致項目失敗[8]。地方政府在其間扮演著重要角色,采用地方融資平臺建設時政府是項目的主導方,在PPP項目中是發揮著支持和監管的作用,地方政府的財政實力、管理能力和政策的連貫性也是決定項目成功與否關鍵因素。
截至2018年6月,我國實施PPP累計項目金額前三的地區分別是云南省、河南省和新疆自治區。反之,在北京、上海等經濟發達、地方城投平臺實力強并早已完成轉型的地區,PPP項目的實施總量相對較少。PPP模式要求項目具有至少10年的運營期,更適合長期運營的項目,而政府投融資平臺沒有運營期的要求,在沒有運營階段的項目中能夠代替PPP模式等。兩種模式的適用領域具體如圖6所示。

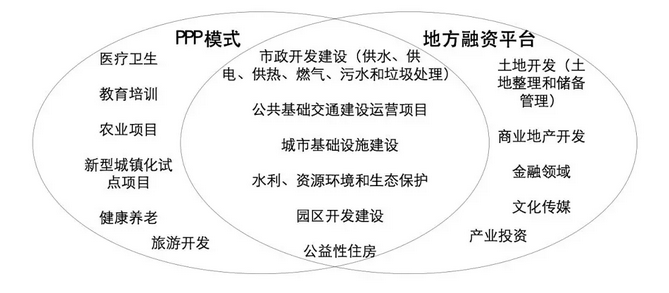

圖 6 兩種模式適用領域對比
四、結論與展望
從當前經濟發展內生動力來看,基建投資將持續是投資增長的重要發力點。在基建投資進一步增加的局面下,PPP模式和政府地方平臺模式并非相互競爭、非此即彼的關系。
1、從實施主體來看,地方融資平臺和PPP模式并不完全是對立的。PPP項目需要政府方和社會資本方的共同參與,地方融資平臺可在其中扮演更靈活的角色。已經與地方政府脫鉤、實力強的城投公司也有可能作為社會資本方或其中之一參與到PPP項目中來,這些城投公司長期從事基礎設施建設、與當地政府和金融機構關系良好,作為社會資本方與各方利益相關者溝通更流暢,能夠充分發揮其在基建領域多年積累的經驗優勢。特定類別的地方融資平臺(如園區性地方融資平臺)還可以通過政府授權作為政府方的代表參與PPP項目。
2、從模式選擇來看,地方政府通過地方融資平臺融資建設的項目必須清楚界定政府和平臺公司的關系,避免政府債務風險。而PPP模式起步時日尚短,地方政府如決定采用PPP模式,則需要制定合理的績效評價指標[9],保證項目在運營階段能夠充分發揮社會資本方的管理優勢。
3、從發展方向來看,轉型后地方融資平臺未來可以參與完全私人的投資領域。通過涉及金融領域從而參與到基建投資產業鏈的上游,或投資房地產業、物流業等市場化程度高、收益率高的產業中。隨著城市化推進和基礎設施建設不斷完善,城市的硬性基礎設施需求最終會趨于飽和,PPP應從基礎設施逐漸轉向公共服務領域,目前入庫的項目大多仍集中于市政開發、交通運輸等行業,公共服務領域項目仍處在摸索階段,未來仍有很大的發展空間。
綜上,地方政府在基礎設施和公共服務供給中,可綜合運用兩種模式,發揮各自長項。社會資本則可以靈活運用投資模式,與地方政府融資平臺合作共贏。此外,金融機構對于PPP的參與度可進一步加深,適度參與PPP項目前期策劃,為融資決策提供更多的信息。
